一、【租賃租入單】
【租賃租入單】是工程項目管理軟件用來登記租賃材料進場的業務單據。錄入本單據前,需先錄入要用到的基礎信息中的【租賃材料維護】、【項目維護】、【往來單位維護】。
該單據影響【租賃材料庫存查詢】。點擊主菜單中的【租賃】->【租賃材料管理】->【租賃租入單】

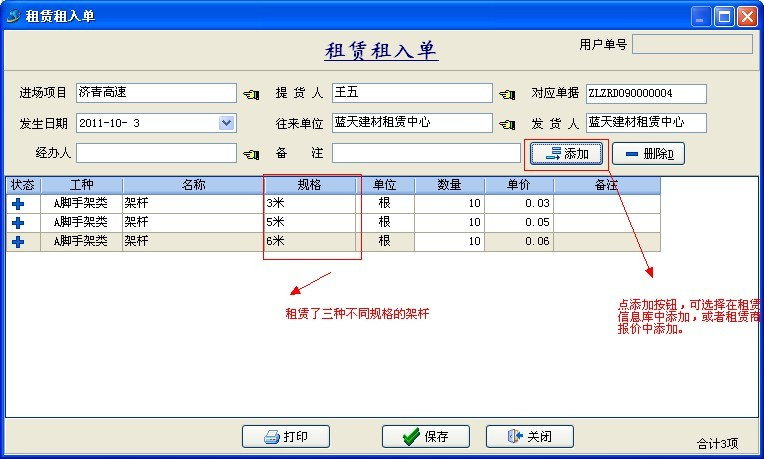

如上圖:租入了【藍天建材租賃中心】的架桿3米、5米、6米的三種。【保存】后,再【新建】一張單據:如下圖:

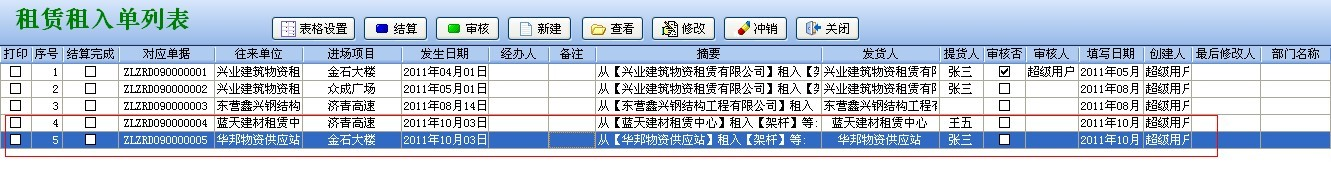

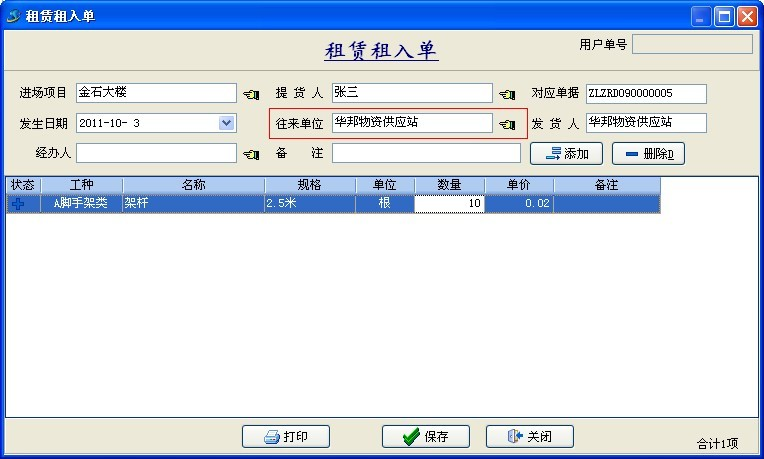

如上圖:租入了【華邦物資供應站】的架桿2.5米的【保存】后,返回到租賃租入單列表中,如下圖:
【租賃還租單】是用來登記將租賃材料歸還租賃商的業務單據。錄入本單據前,需先錄入要用到的基礎信息中的【租賃材料維護】、【項目維護】、【往來單位維護】。
該單據影響【租賃材料庫存查詢】。
點擊主菜單中的【租賃】—>【租賃材料管理】—>【租賃還租單】打開租賃還租單列表點【新建】按鈕

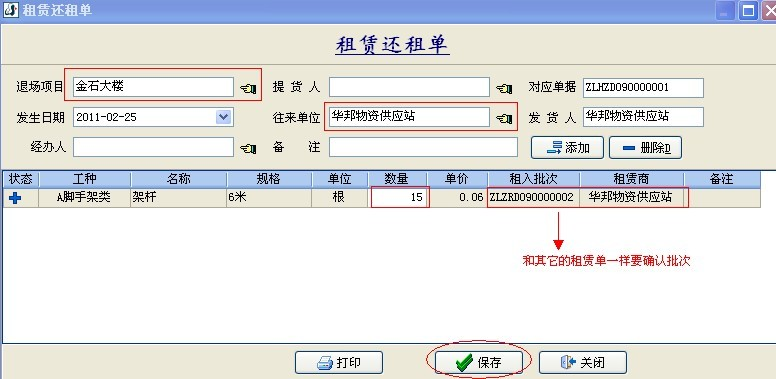

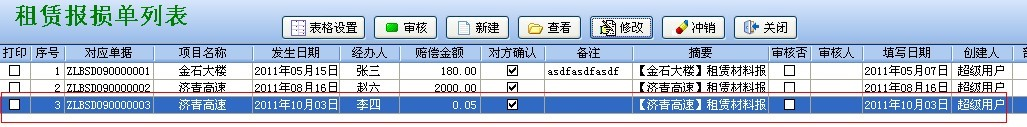

如上圖:歸還了【華邦物資供應站】的6米架桿15根。【保存】后返回到租賃還租單列表中,如下圖:
【租賃接割單】是用來登記租賃材料在工地上發生接、割的業務單據,租賃材料接割后將重新影響庫存。錄入本單據前,需先錄入要用到的基礎信息中的【租賃材料維護】、【項目維護】。
該單據影響【租賃材料庫存查詢】。
點擊主菜單中的【租賃】—>【租賃材料管理】—>【租賃接割單】打開租賃接割單列表 點【新建】按鈕,錄入如下:

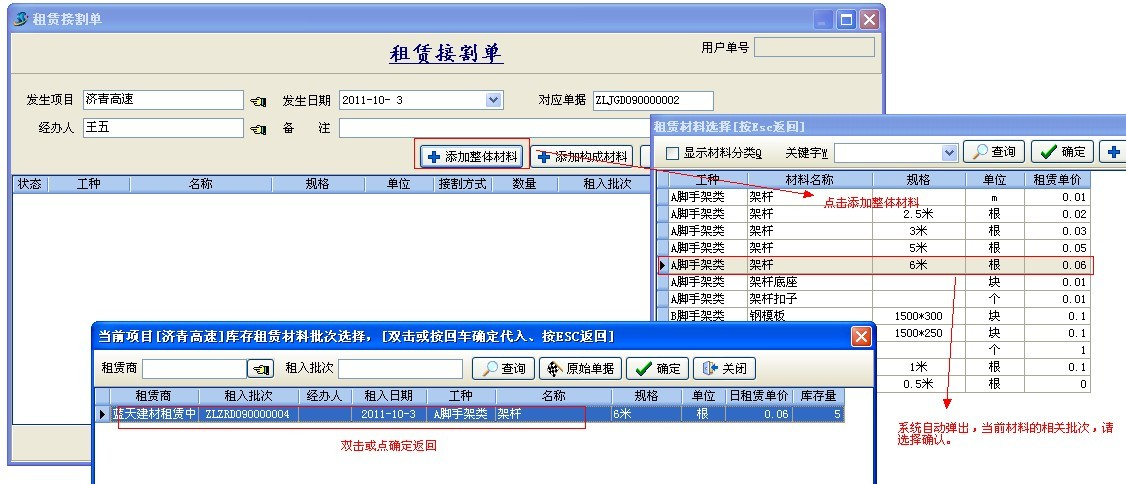

如上圖:點擊【添加整體材料】后確定了(ZLZRD0900004批次)的6米架桿,接著點擊【添加構成材料】,如下圖:

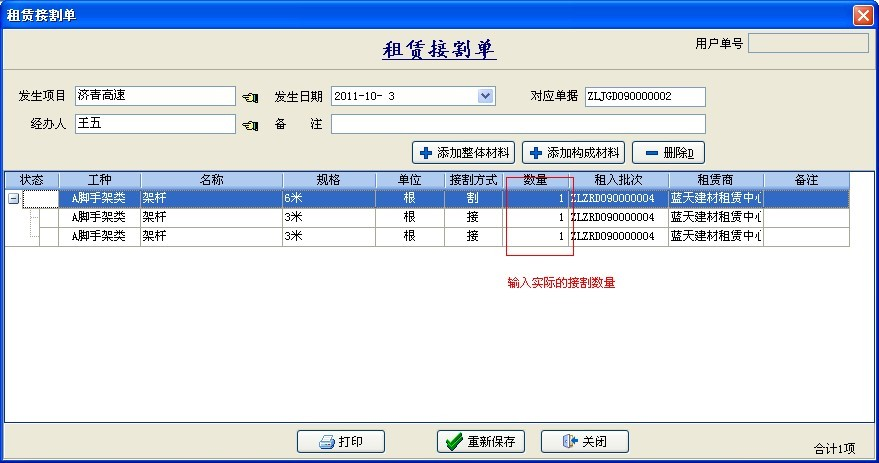

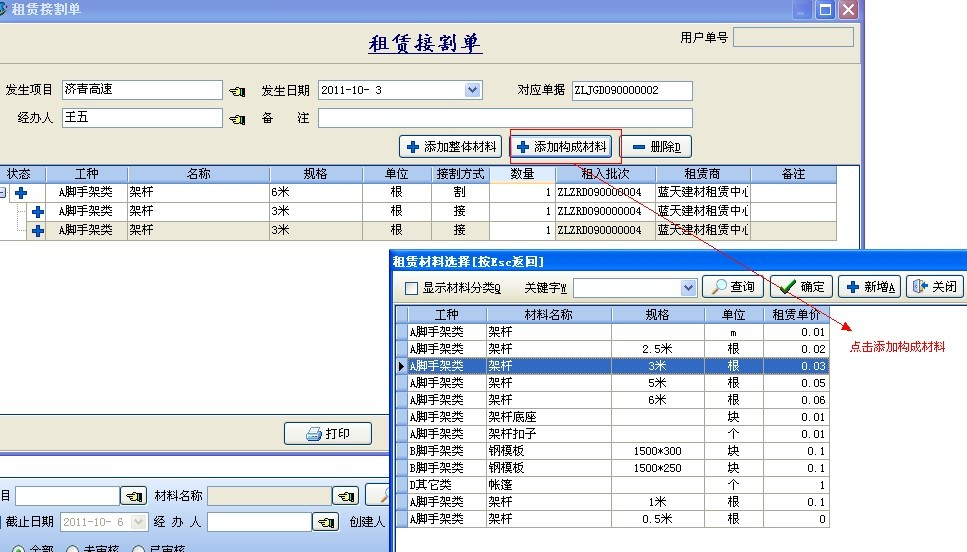

確定了分割出的材料為3米的架桿,返回后如下圖:

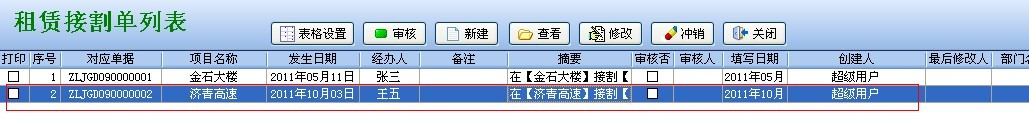

如上圖錄入完發生數量點擊【保存】,返回到租賃接割單列表中,如下圖:

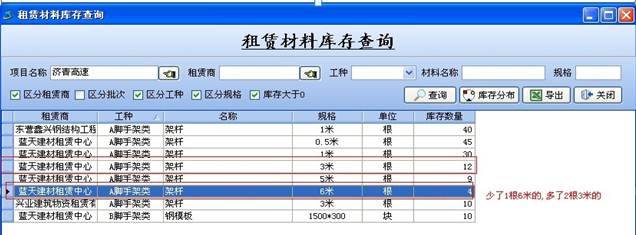

此時點擊主菜單【租賃】->【租賃材料庫存查詢】,查詢【濟青高速】庫存材料如下:
【租賃報損單】是工程項目管理軟件用來登記租賃材料在現場損壞或丟失的業務單據。錄入本單據前,需先錄入要用到的基礎信息中的【租賃材料維護】、【項目維護】。
該單據影響【租賃材料庫存查詢】。
點擊主菜單中的【租賃】—>【租賃材料管理】—>【租賃報損單】打開租賃租入單列表 點【新建】按鈕,錄入如下:

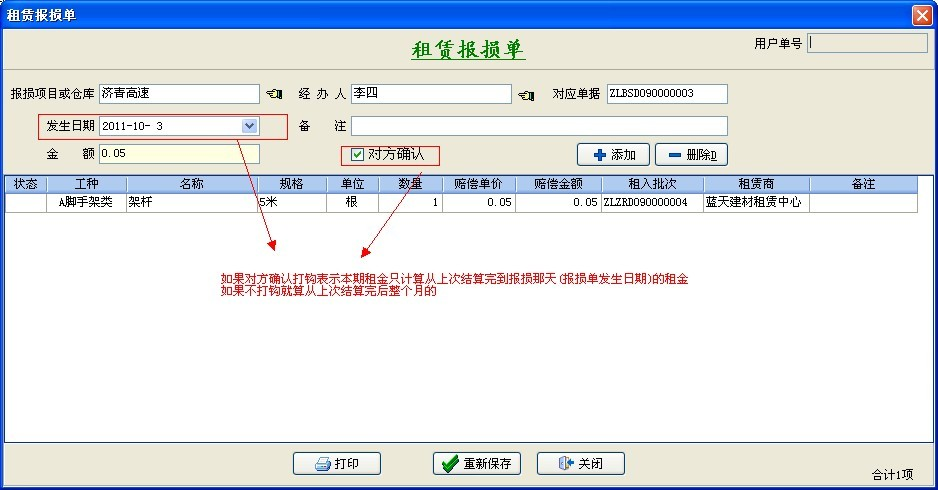

如上圖:【濟青高速】丟失了【藍天建材租賃中心】(ZLZRD090000004)批次5米架桿1根,【保存】后,返回到租賃報損單列表中,如下圖:
五、租賃調撥單
【租賃調撥單】是工程項目管理軟件用來登記租賃材料由某個工地調撥到另一個工地的業務單據。

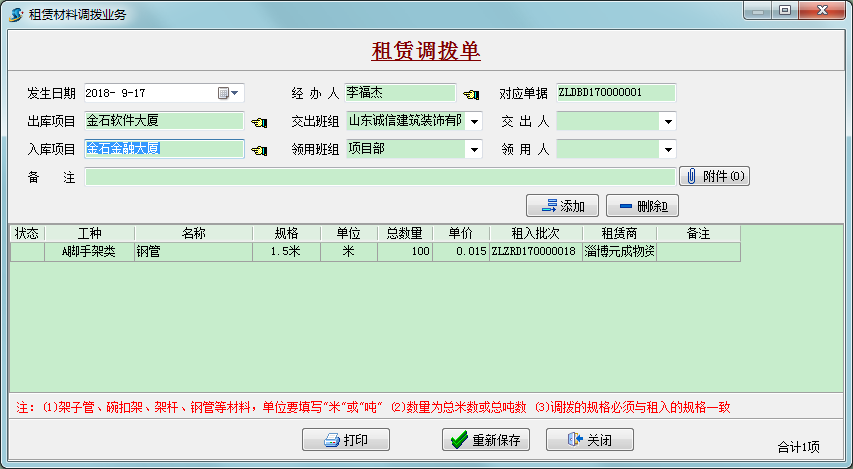

該單據影響【租賃材料庫存查詢】。點擊主菜單中的【租賃】—>【租賃材料管理】—>【租賃調撥單】打開租賃調撥列表點【新建】按鈕,如下圖

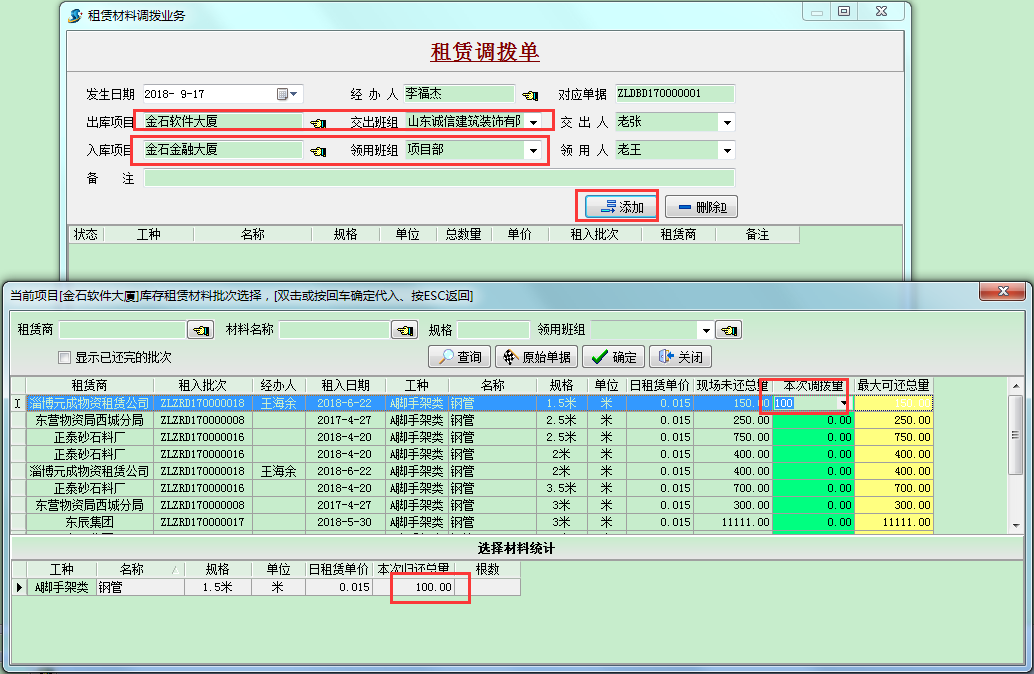

在這里,我們從金石軟件大廈調撥100米的鋼管到金石金融大廈,如上圖所示,
最后點擊保存,調撥操作結束。
調撥單做成后,意味著 從調撥進場之日起,相應的租賃費用計算在金石軟件大廈這個項目上,相應的成本也會出現在這個項目上。
注意:租賃調撥后的材料,必須返還原項目后,才能做之后的還租處理。
六、租賃報停單

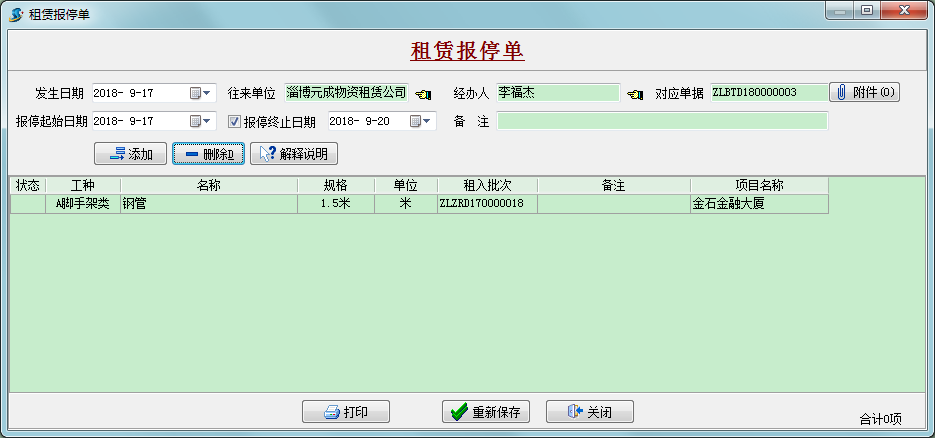

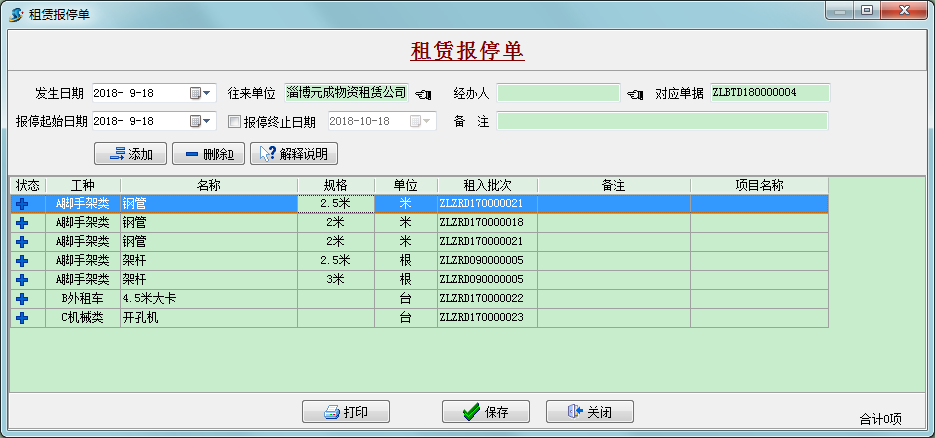

【租賃報停單】是工程項目管理軟件用來記錄進場租賃材料的報停情況的業務單據。如下圖所示,此處需要注意的是,可以對該往來單位的所有批次租賃材料都做報停處理,也可以添加其中一種或幾種租賃材料做報停處理。如下圖所示,我只對1.5米的鋼管做了報停處理。
上面的圖示,是對該往來單位的所有租賃批次的材料作報停處理。
